10月20日晚,由環保水務集團投資建設的廣西欽州石化產業園供水項目國投電廠供水段正式通水,比原計劃提前10天完成國投欽州電廠三期項目保障性通水任務,標志著整個項目中后段管線已全部完成安裝具備通水條件,為國投欽州電廠加快后續建設提供了堅實的保障能力,對推動欽州港片區產業發展具有重要意義。據悉,該供水段全部為新建管道,主要為國投欽州電廠三期項目輸送工業用水,主要沿市政道路、部分農田蝦塘建設,敷設DN1600埋置式預應力鋼筒混凝土管單根4574m。
10月9日,環保水務集團建設團隊接到任務,原定于10月底通水的國投電廠供水段,要提前至10月20日完成——這意味著要在10天內完成全線管道敷設工作。對于平均年齡不到30歲的年輕項目團隊來說,如何保時保質完成國投電廠供水段通水任務,無疑是一場嚴峻的考驗。

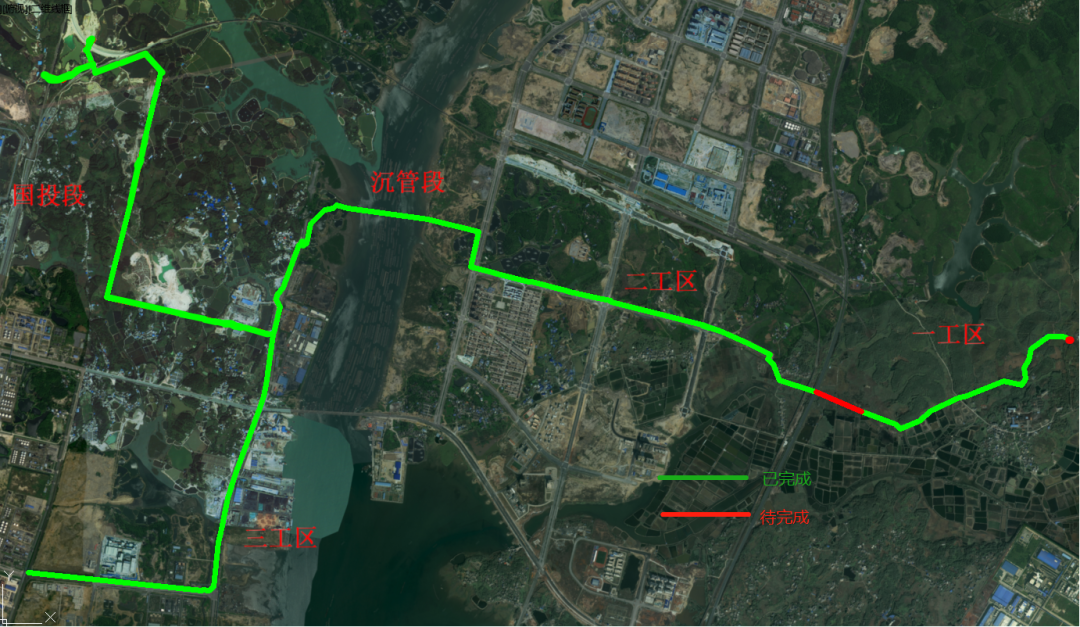

欽州石化產業園供水項目施工進度圖
目前,欽州石化產業園供水項目整體建設正處于滾石上山、爬坡過坎的關鍵階段。按照國投電廠供水段原先施工計劃以及人力物力投入安排,在最后10天里很難有效形、趕工沖刺局面。面對國投電廠供水段管道安裝、閥井施工及管道焊縫等工作面多及人力物力短缺等堵點問題,環保水務集團建設團隊聚焦工作重點,堅持“目標引領、問題導向”的原則,深入了解現場實際情況,劃分具體責任田,緊盯安全與進度,通過增加現場作業人員、機械設備等生產要素的投入,形成了多個作業面同時施工,同時采取“5+2”“白加黑”24小時倒班作業的搶工模式,有力確保每日工作進度的推進。此外,還從工程分公司本部、兄弟項目抽調精兵強將前往支援,進一步提高現場指導和協調效率。

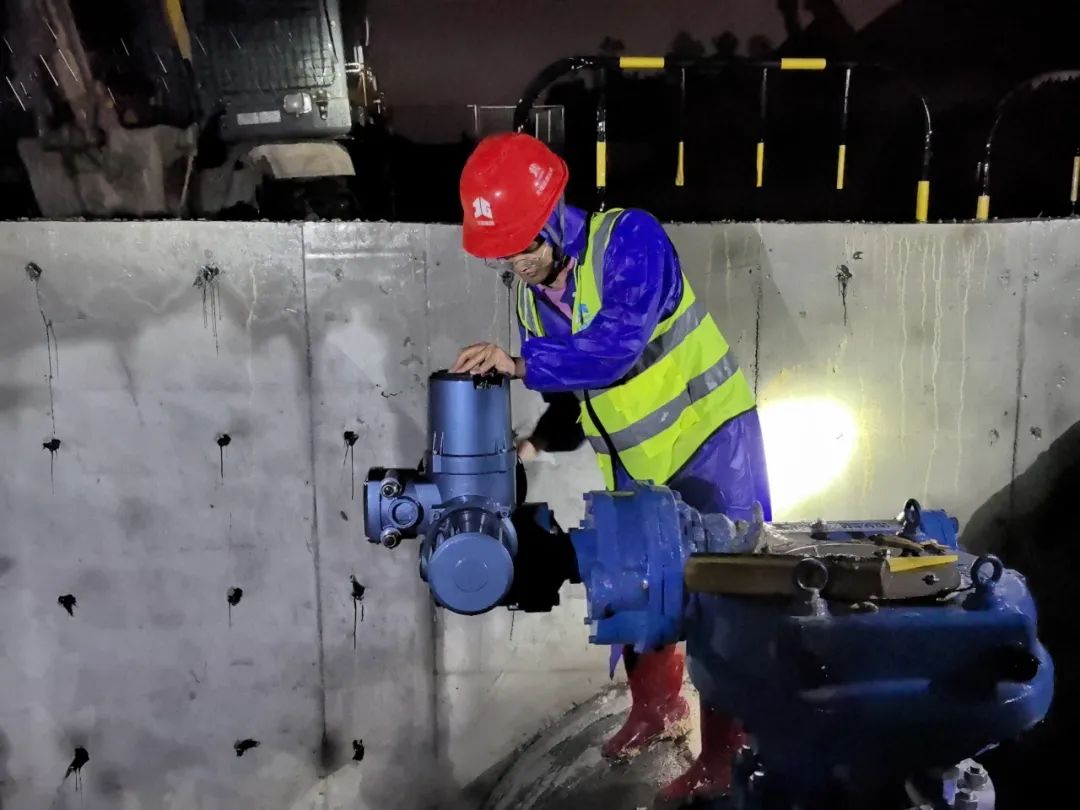

10月19日凌晨,臺風大雨天氣,青年突擊隊員檢查閥井設備運行情況
才下一城,又遇險峰。受沿海臺風天氣影響,欽州港片區極端風雨天氣頻繁,特別是受今年第16號“三巴”臺風影響,欽州港片區10月18日至20日強降雨不斷,為國投電廠供水段沖刺施工拋出了“絆腳石”。為減少雨水對管道沿線閥門井、排氣井基坑浸水影響,項目團隊迅速決斷、快速響應采取“一堵一疏”策略,一方面協調挖機24小時待命,修筑阻水圍堰,阻擋基坑周邊地表水流入,另一方面統籌調配項目各工區水泵、發電機組,優化水泵配置、最大化提升基坑降排水速率,確保每一個基坑工作面都處于正常施工狀態。項目部還組織“青年突擊隊”對施工管道沿線防汛重點部位進行巡查,全天候值守各重點閥井部位,建立快速響應機制,為項目保通提供了有力保障。

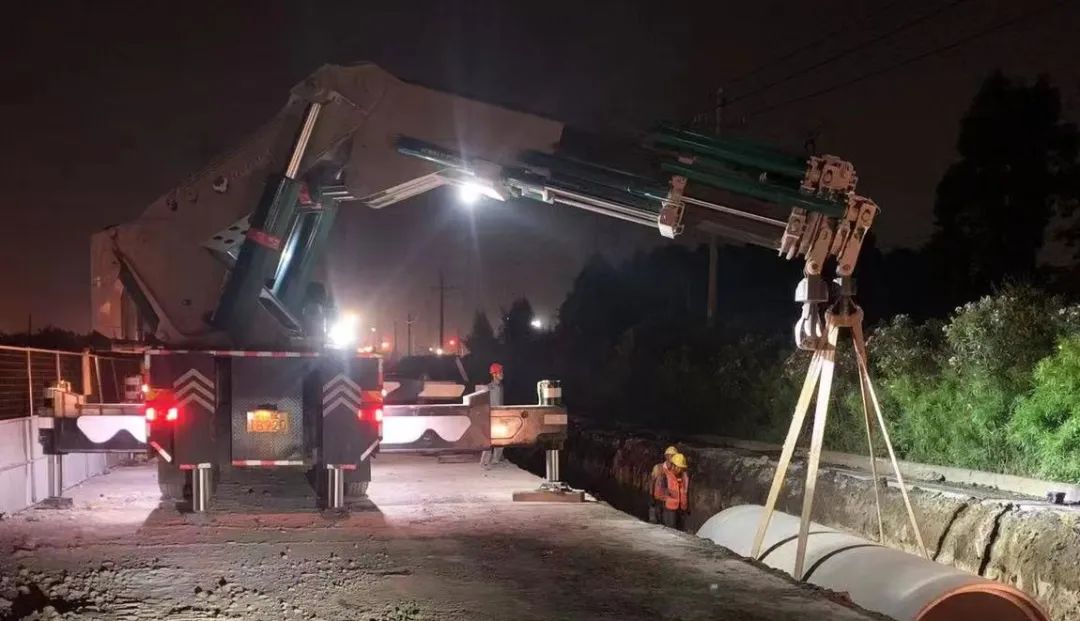

夜間施工現場
四季度以來,環保水務集團高度重視工程板塊年度沖刺工作任務,以重實效、強實干、抓落實的工作作風和態度,在項目建設中主動擔當作為,不斷推動項目投資建設取得新突破。下一步,環保水務集團將持續貫徹落實“正風、協同、拓展、增效”八字方針,高質量謀劃、高效率推進各項目建設,安全優質推動項目早竣工、早投產、早見效,助力當?shù)亟?jīng)濟發展。
(通訊員:黃華昌/文、圖)
